政府近日為東九龍智慧綠色集體運輸系統招標,明年3月12日截標,預計同年動工,目標2033年或之前通車。這項交通基建籌備多年,如今進入實質招標階段,對沿線逾30萬居民實屬佳音。不過,目前經濟與市場氣氛反覆,新基建難以大幅刺激區內樓市。此外,即使政府打算以物業發展權補貼鐵路的建造與營運開支,實際執行亦有困難。
閱讀更多:
白石角站落實2033年通車 拆解融資、收地與工程3大挑戰|如期落成仍存暗湧
港鐵首發逾188億綠債:拒絕賣平地?利息成隱憂?|拆解「鐵路加物業」融資新部署!
一、 沿線多屬公營房屋 難帶動私樓造價
按傳統地產投資邏輯,新鐵路通常能帶動沿線私樓樓價及租金。可是,東九龍系統由彩虹東站至油塘東站,途經彩雲、順利、順安、秀茂坪、寶達、馬游塘及藍田北。這些地區相當大部分是發展成熟的公屋及居屋,私樓項目相當少。
由於沿線缺乏大型私人屋苑,這條全長約7公里的運輸系統,主要作用是紓緩區內市民出行困難,而非帶動資產升值。即使區內交通改善,受惠的主要是公營房屋居民。對整體私人樓市而言,由於缺乏投資選擇,難以發揮基建帶來的經濟效益。
此外,項目目標通車年份為2033年,距今尚有7年。面對未來息口走勢未明及樓市反覆,買家入市態度審慎,難以單憑一項7年後才落成的地區交通基建而提早入市。因此,新系統短期內對東九龍一帶的二手樓價難有實質支持。

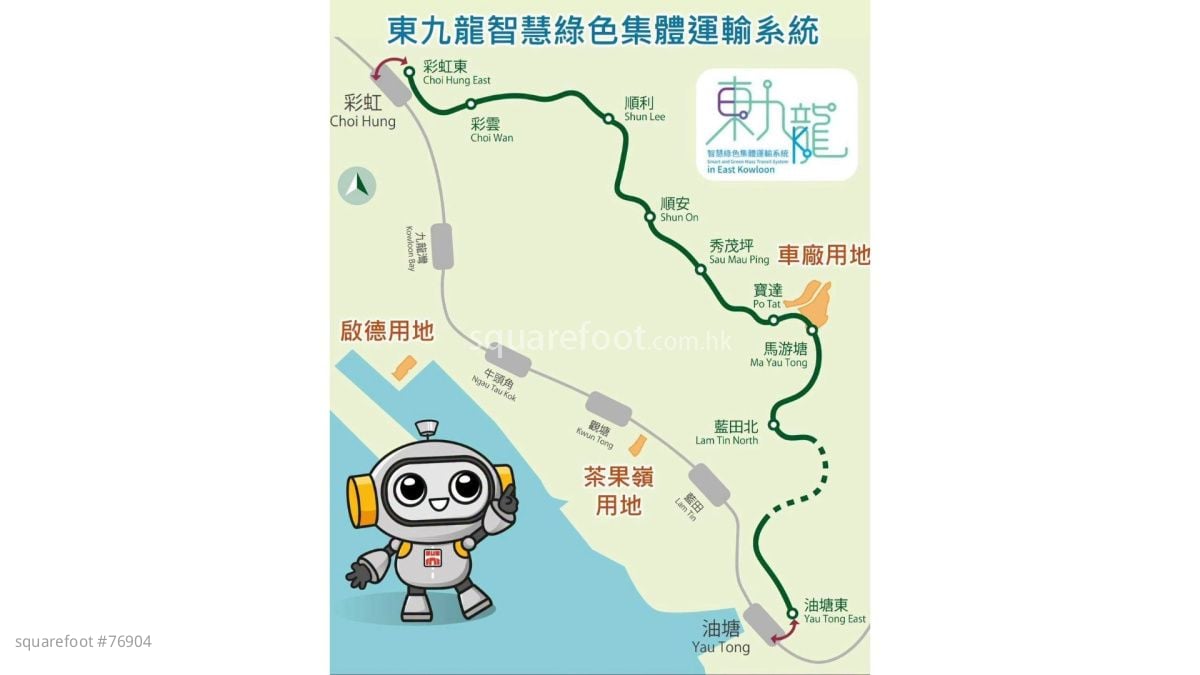

圖一:東九龍智慧綠色集體運輸系統路經的車站
(圖片來源:路政署Facebook)
二、 物業發展權吸引力減退 財團入標料趨保守
為鼓勵本地、內地及海外投資者及營運者參與,政府採用「建設-營運-移交」(BOT)模式,透過公開招標甄選專營公司負責融資、設計、建造、營運和維修系統。能夠滿足招標文件內詳列條件的本地公司及非香港公司均可投標,並在中標後於本港註冊成立公司推展東九龍項目。政府會透過3幅用地,即馬游塘的車廠用地、啟德用地(第3E區1號及2號)及茶果嶺道用地的物業發展權,為項目提供財務資助。招標採用「雙信封制」進行評審,非價格建議和價格建議的比重分別為六成及四成。以往樓市暢旺,鐵路加物業模式行之有效,但在現今市況則成效存疑。
首先,啟德區目前是一手樓供應重鎮,貨尾積壓,發展商推盤壓力沉重。據28Hse內部統計,截至本年7月初,啟德區貨尾量達5,757伙,佔全數17,158伙約三分之一,仍然為全港區份之首。政府再撥出啟德第3E區用地,吸引力未必大。現時發展商普遍收緊現金流,投地態度審慎。要他們承擔龐大鐵路建造成本,換取在供應充裕的地區賣樓,財團自然會仔細盤算。
其次,馬游塘車廠及茶果嶺道用地雖有發展潛力,但馬游塘位處半山,平整土地及接駁基建成本相當高;茶果嶺道周邊環境亦有待改善。更重要的是,招標條款規定中標者須向政府繳付一筆固定金額,以換取專營權及物業發展權。樓價下跌期間,發展商對地價的估算料大幅下調。若政府底價過高,隨時流標收場;若底價過低,又會被指賤賣土地。
三、 建造與營運風險高 資金回報期長
東九龍系統走線多屬上坡地區,涵蓋高架橋及隧道,工程難度不低。雖然有指系統或採用膠輪等新技術,以適應斜坡及減低噪音,但新技術在香港缺乏大規模營運數據,建造成本及日後維修費用充滿變數。
營運收益方面,按招標要求推算,系統日均客量預計只有3至5萬人次。相比重型鐵路,客量明顯較少。在票務收入有限的情況下,營運商極度依賴物業發展利潤來彌補鐵路營運開支。
此外,政府規定專營公司在系統開通前,不得向股東派息。這意味中標財團在未來7年建設期內,必須持續投入巨資,且早年缺乏現金流回報。目前借貸成本高昂,長達7年的資金鎖定期對企業財務構成沉重負擔。除非財團對2030年後的香港樓市相當樂觀,否則評估標價時,必然會將資金成本及營運風險計算在內,令入標方案趨向保守。
四、 結語:基建好處有限 須防流標風險
總括而言,東九龍運輸系統招標,有助解決半山居民出行困難。然而,這項基建難以刺激區內樓市。
沿線私樓供應少,資產升值潛力有限。目前樓市供過於求,發展商投地意欲低,用作補貼的三幅發展用地吸引力大減。加上工程難度高、回報期長及財務限制嚴格,預料財團入標態度審慎。市場不宜過分憧憬基建帶來的經濟效益;若財團的財務方案未達政府要求,項目更可能延誤甚至流標。
